Первый бюджет
Для формирования бюджета используется форма “Бюджетирование”. Занесём сначала информацию о постоянных расходах. Вот некоторые проводки:

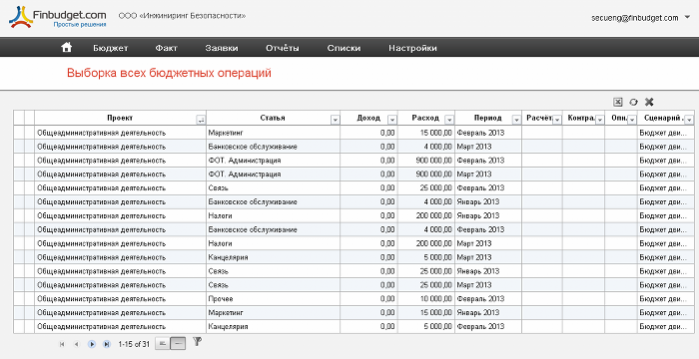

Чтобы посмотреть получающийся бюджет, необходимо выбрать соответствующую форму из меню “Отчёты”:
Для этого нужно убедиться, что в полях “Сценарий” и “Проект” блока “Новая бюджетная проводка” стоят интересующие нас значения. Затем следует нажать кнопку “Обновить” в блоке “Бюджет проекта” (синие стрелочки в крайнем правом углу блока; возможно, вам потребуется прокрутить окно браузера по горизонтали, чтобы увидеть кнопку).

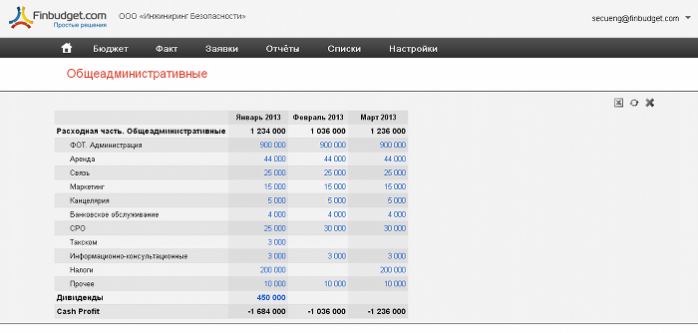

После того как были введены общеадминистративные затраты, вводятся доходы и расходы по каждому проекту.

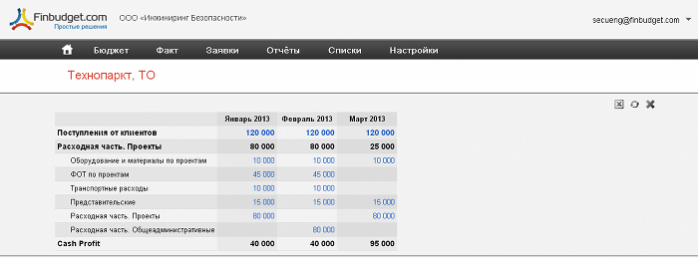

Проект «Технопаркт, ТО»:

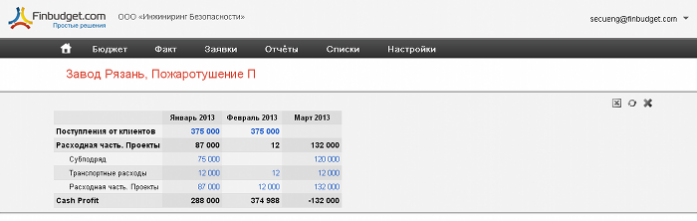

Бюджет проекта «Завод, Рязань, Пожаротушение П». В компании принято положение, согласно которому в бюджеты проектов заносятся только переменные затраты. В данном проекте исполнителями со стороны компании являются сотрудники, чья зарплата уже учтена в общеадминистративных расходах (главный инженер, инженер-проектирощик). Поэтому затрат на ФОТ в данном проекте нет:
